Plant Performance / Образец: журнал простоев

Бесплатный образец

Журнал учёта простоев оборудованияобразец в Excel с расчётом коэффициента простоя — скачать бесплатно

Простой оборудования, который не записан, для завода не существует: его не разбирают и не устраняют. В этом журнале длительность простоя и коэффициент простоя считаются сами, а повторный простой по той же причине на том же оборудовании подсвечивается красным.

Файл Excel, 36 КБ, без регистрации. Открывается в Excel и LibreOffice, печатается на А4.

Это простая форма — чтобы начать. Есть полная версия: справочник оборудования и причин простоя, свод по каждому станку с коэффициентом простоя и доступностью, диаграмма Парето причин. Пришлём бесплатно — напишите в Telegram или позвоните.

А в программе «План-факт» всё это уже заложено и считается само.

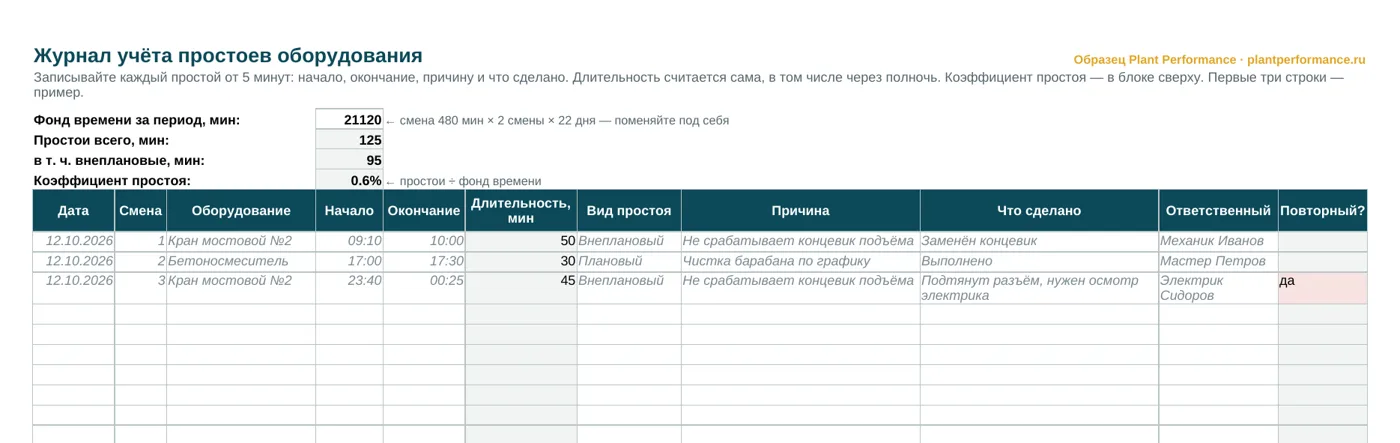

Журнал учёта простоев оборудования: фонд времени, простои, коэффициент простоя, причины и повторные простои. Условные данные
Журнал учёта простоев оборудования: фонд времени, простои, коэффициент простоя, причины и повторные простои. Условные данные

Что в журнале

  • Дата, смена, оборудование, начало и окончание простоя
  • Длительность в минутах — считается сама, в том числе через полночь
  • Вид простоя: плановый или внеплановый
  • Причина, что сделано, ответственный
  • Отметка «повторный»: та же причина на том же оборудовании уже была
  • Сверху — фонд времени, простои за период и коэффициент простоя

Как считать простой оборудования

  • Длительность = окончание − начало.
  • Фонд времени = длительность смены × смен в сутки × рабочих дней.
  • Коэффициент простоя = минуты простоя ÷ фонд времени.
  • Доступность = 1 − коэффициент простоя. Это первый множитель OEE — общей эффективности оборудования.
  • Плановые простои (ТО, переналадка) и внеплановые считайте отдельно — разбирают внеплановые.

Как вести учёт простоев, чтобы он работал

Журнал полезен, только если в нём правда.

  1. Записывать каждый простой от 5 минут. Мелкие простои за смену складываются в часы.
  2. Записывает оператор в момент события, а не мастер в конце смены по памяти.
  3. Причина — конкретная. Не «сломалось», а «не срабатывает концевик подъёма».
  4. Плановые — отдельно. Иначе ТО и переналадка прячут настоящие потери.
  5. Раз в неделю — Парето причин. Обычно две-три причины дают больше половины простоев — с них и начинать.
  6. Повторный простой — сигнал: устранили следствие, а не причину.

Простой — с телефона, свод — к совещанию

Бумажный журнал заполняют в конце смены, по памяти и «примерно». Минуты теряются, причины размываются, а свод к совещанию собирать некому.

В программе «План-факт» оператор отмечает простой с телефона по QR-коду на оборудовании, причина выбирается из списка, а доля простоев от планового времени и Парето причин готовы к утреннему совещанию.

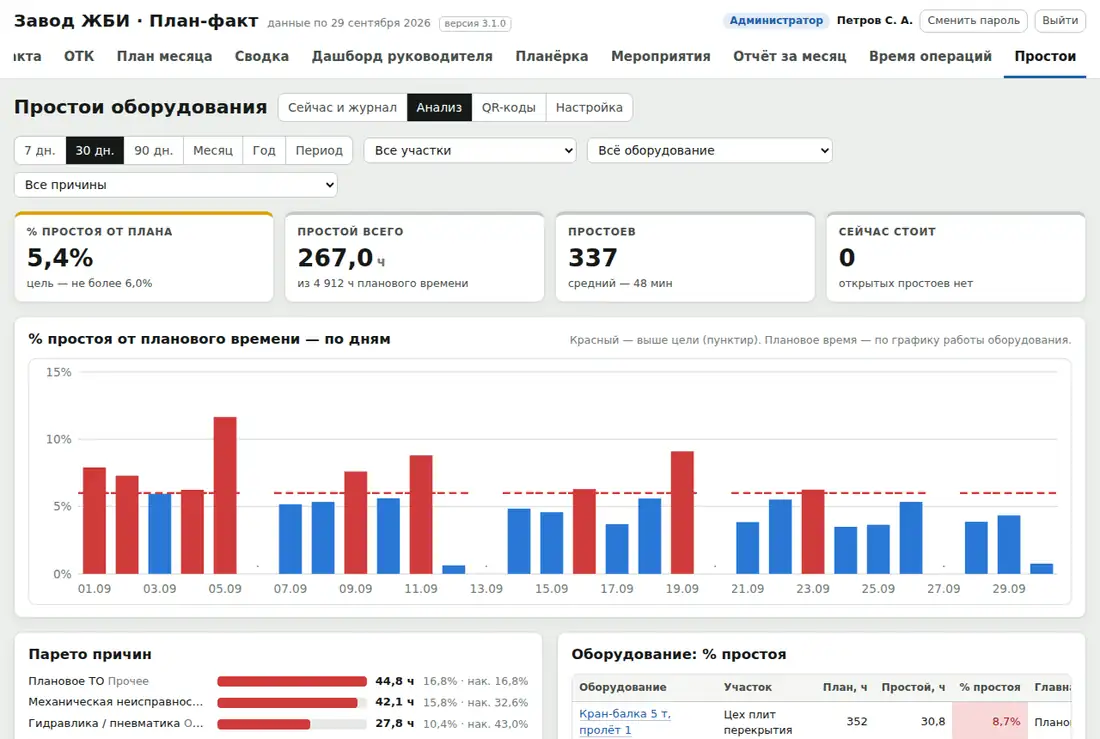

Программа «План-факт»: простои оборудования — доля от планового времени, Парето причин. Условные данные
Программа «План-факт»: простои оборудования — доля от планового времени, Парето причин. Условные данные
