Plant Performance / Образец: таблица план-факт

Бесплатный образец

Таблица план-факт по сменамобразец в Excel с расчётом отклонений — скачать бесплатно

План-факт анализ на производстве начинается не с программы, а с простой таблицы: что должны были сделать, что сделали и почему разница. В этой таблице отклонение и процент выполнения считаются сами, а строка с отставанием без причины подсвечивается красным.

Файл Excel, 19 КБ, без регистрации. Открывается в Excel и LibreOffice, печатается на А4.

Это простая форма — чтобы начать. Есть полная версия: план по дням на месяц, журнал изменений плана, свод с прогнозом на конец месяца и графики причин отклонений. Пришлём бесплатно — напишите в Telegram или позвоните.

А в программе «План-факт» всё это уже заложено и считается само.

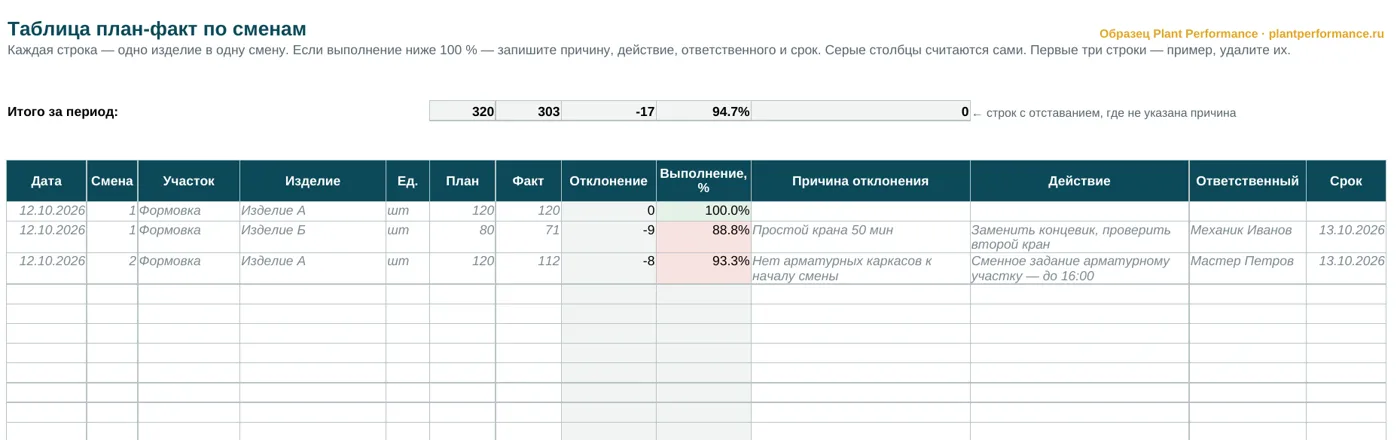

Таблица план-факт по сменам: план, факт, отклонение, процент выполнения, причина, действие, ответственный, срок. Условные данные
Таблица план-факт по сменам: план, факт, отклонение, процент выполнения, причина, действие, ответственный, срок. Условные данные

Что в таблице

  • Дата, смена, участок, изделие, единица учёта
  • План и факт смены — вводите вы
  • Отклонение и процент выполнения — считаются сами
  • Цвет: ниже 95 % — красный, 95–100 % — жёлтый, от 100 % — зелёный
  • Причина отклонения, действие, ответственный и срок
  • Итог за период и счётчик строк с отставанием, где не указана причина

Как считается отклонение план-факт

  • Отклонение = факт − план. Минус — недовыпуск.
  • Выполнение = факт ÷ план × 100 %.
  • Итог за период — сумма плана и факта по всем строкам; выполнение за период считается от сумм, а не как среднее процентов.
  • Пороги цвета — в правилах условного форматирования, их можно поменять под свой завод.

Как вести план-факт по сменам, чтобы он работал

Таблица сама по себе ничего не меняет. Работает порядок вокруг неё.

  1. План — до начала смены, в тех же единицах, в которых считается факт. План, который меняют задним числом, перестаёт быть планом.
  2. Факт — в конце каждой смены, мастером участка. Не в конце недели и не по памяти.
  3. Отклонение без причины не закрывается. «Так получилось» — не причина. Причина — то, что можно устранить: простой крана, нет каркасов к началу смены, нет сменного задания.
  4. У действия — один ответственный и дата. Фамилия, а не отдел.
  5. На совещании — только красные строки. Что идёт по плану, не обсуждают. Совещание укладывается в 15 минут.
  6. Раз в неделю — повторяющиеся причины. Если одна и та же причина встречается третий раз, устранили следствие, а не её саму.

Когда таблицы становится мало

Таблица держится, пока её ведёт один аккуратный человек на одном участке. Когда участков несколько, начинается привычное: файл правят задним числом, факт приходит к обеду, свести к совещанию не успевают, поручения теряются.

В программе «План-факт» мастер вносит факт смены, ОТК — брак, оператор — простой с телефона. План нельзя тихо переписать, отставание видно на следующее утро, совещание идёт по экрану, а протокол с поручениями и сроками собирается сам.

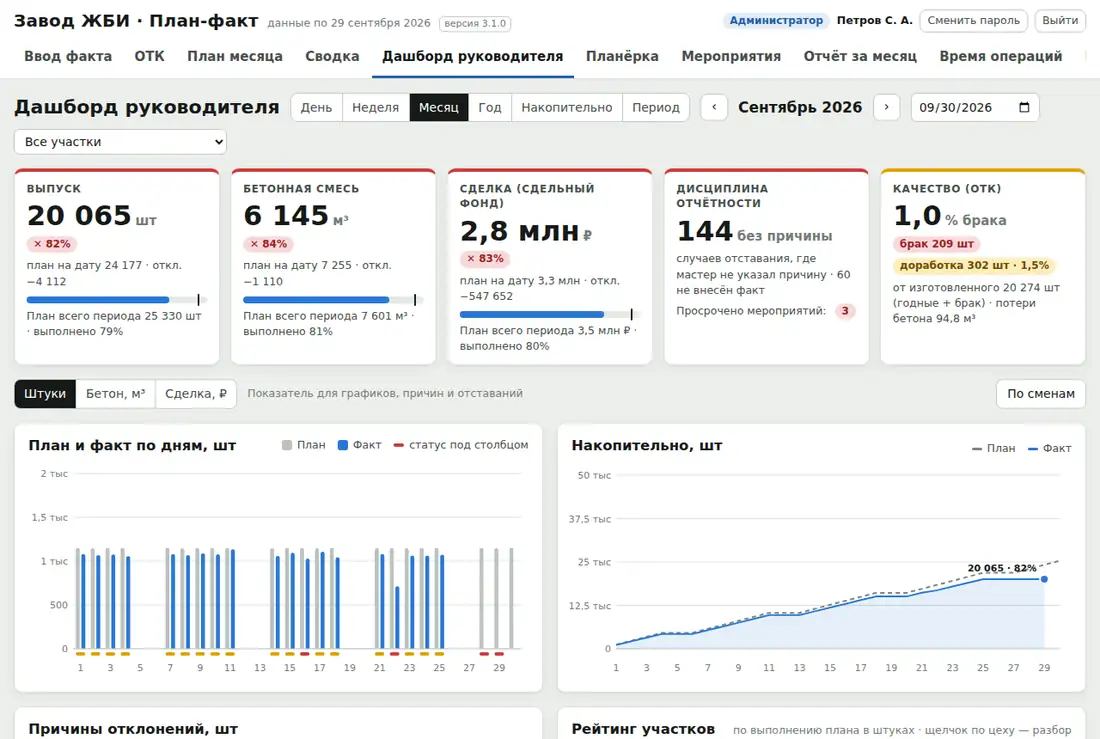

Программа «План-факт»: дашборд руководителя — выпуск, качество, дисциплина отчётности. Условные данные
Программа «План-факт»: дашборд руководителя — выпуск, качество, дисциплина отчётности. Условные данные

Напишите нам

Расскажите в двух строках, что за завод и что хотите посмотреть или автоматизировать. Ответим, покажем программу в работе и пришлём документы, которых нет на сайте.

↑
